El proyecto fotovoltaico CHEC en Colombia logra 6 objetivos de hitos
2025-09-24 10:22
Favoritos

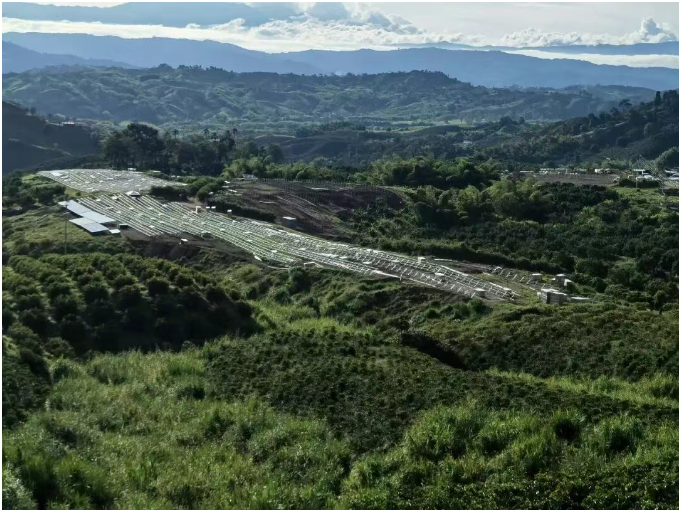

El 20 de septiembre hora local, la estación F del proyecto fotovoltaico CHEC en Colombia completó simultáneamente seis hitos: limpieza del terreno, excavación y relleno, instalación de columnas de acero, tendido de cables, instalación de soportes y instalación de placas experimentales.

Tras 105 días de arqueología y obtención de permisos, el proyecto reanudó la construcción el 10 de agosto. Para recuperar el progreso del proyecto, el equipo del proyecto reorganizó sus ideas y planes de ingeniería, y se esforzó plenamente en la construcción de obras civiles, instalación mecánica, instalación eléctrica, pruebas en frío y caliente del sistema, entre otros trabajos.

Finalmente, el equipo del proyecto de la Cuarta Oficina Internacional de Hidroeléctrica de China completó en 45 días la limpieza de 8,26 hectáreas de terreno, 7500 metros cúbicos de excavación y relleno, la instalación de 2755 pilotes de acero en forma de C, el tendido de 320 metros de cables de corriente continua de baja presión, y simultáneamente completó la instalación de 90 conjuntos de soportes fotovoltaicos en dos zonas del sur y la instalación experimental de 6 grupos (112 paneles) de placas fotovoltaicas, impulsando el proyecto para lograr hitos clave de manera fluida.

Una vez completado, el proyecto suministrará energía eléctrica limpia a la provincia de Caldas en el norte de Colombia, aliviando en gran medida la presión sobre el suministro eléctrico en la región y promoviendo significativamente el desarrollo económico local.

Este boletín es una compilación y reproducción de información de Internet global y socios estratégicos, y está destinado únicamente a proporcionar a los lectores la comunicación. Si hay infracción u otros problemas, por favor infórmenos a tiempo, este sitio será modificado o eliminado. Toda reproducción de este artículo sin autorización formal está estrictamente prohibida. Correo electrónico: news@wedoany.com
